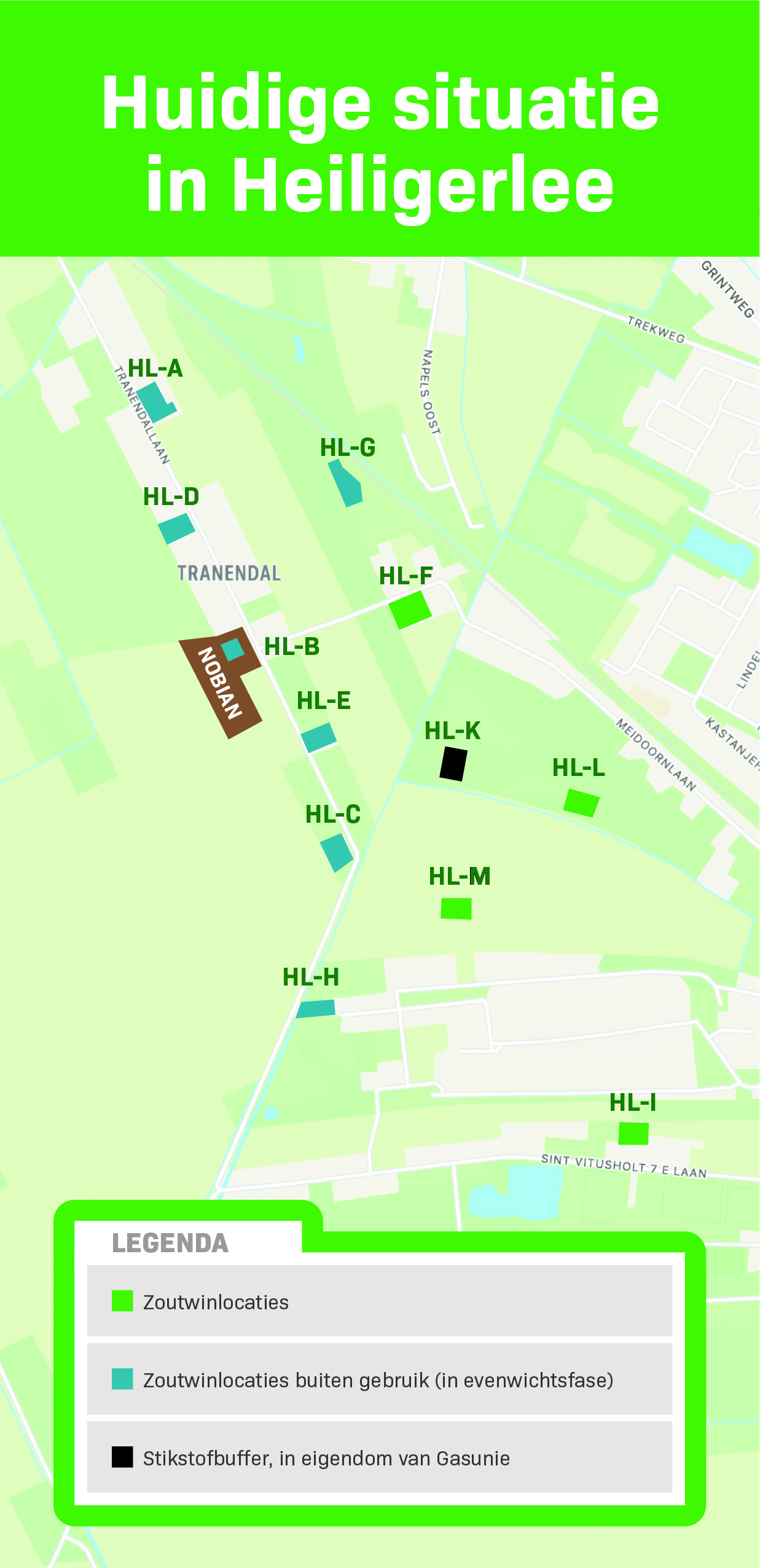

Laatste keer verlenging zoutwinning
Nobian heeft het voornemen om de zoutwinning in Heiligerlee te verplaatsen naar Zuiderveen. De vijf nog actieve zoutwinlocaties in Heiligerlee gaan de laatste winningsfase in. Om een stabiele overgang van de zoutwinning te kunnen maken naar Zuiderveen, is het nodig dat Nobian voor de laatste keer een verlenging van het winningsplan voor Heiligerlee aanvraagt. Deze verlenging voorziet in de zoutwinning uit vier cavernes en zal gelden vanaf 2026 tot en met 2035.
Starten afsluitproces uit productie genomen cavernes
Nobian staat voor een veilige en verantwoorde zoutwinning tijdens de gehele levenscyclus van een caverne. Het na afloop van de winning veilig kunnen afsluiten van uit productie genomen zoutcavernes is daarom een prioriteit. Nobian wil tussen 2026 en 2035 beginnen met de afsluitfase van uitgeproduceerde cavernes in Heiligerlee.
Het Cavern Closure Consortium (CCC) heeft op verzoek van Nobian sinds 2021 uitgebreid onderzoek gedaan naar de beste wijze van afsluiten. Dit CCC is een groep van toonaangevende internationale experts op het gebied van zoutwinning. Uit het CCC-onderzoek blijkt dat de cavernes veilig afgesloten kunnen worden.
Plan van aanpak
Op basis van de inzichten die het CCC heeft opgeleverd, heeft Nobian een aanpak ontwikkeld voor het afsluiten van de cavernes. Zowel de resultaten van het CCC-onderzoek als ons plan van aanpak zijn meegenomen in de aanvraag voor de verlenging van het winningsplan over Heiligerlee. Deze informatie ligt nu ter advisering bij toezichthouder SodM en TNO.
